139-3066-3001在零下25℃的速冻间里,橡塑保温材料决定了冷量流失的速度;在制药车间的恒温系统中,橡塑保温材料又决定了温度波动的幅度;而在商超冷链仓,橡塑保温材料更直接关联到每日电费账单。厚度怎么选、防火等级如何判定、维护周期怎样安排——这些看似细节的问题,却成为“橡塑保温材料厚度怎么选”“橡塑保温材料防火等级”“橡塑保温材料维护周期”三个高频疑问的核心。本文用一张冷库节能全流程图,把上述疑问一次说透。
橡塑保温材料厚度怎么选
冷库设计温度越低,所需厚度呈指数级上升。以-18℃冻结物冷藏间为例,当室外夏季平均温度30℃、相对湿度70%时,计算热阻R=3.46(m²·K)/W,对应橡塑保温材料厚度需≥50 mm;若库温降至-25℃,厚度需增至67 mm,否则冷桥处会出现结霜。(来源:某第三方实验室2024年对比测试,50 mm与67 mm样本库体表面结霜面积差异达31%)
计算五步法
明确库内目标温度与年运行小时数
采集当地近五年极端室外温湿度
查表得材料导热系数λ,计算R值
通过R=δ/λ反推厚度δ
复核梁、柱热桥,增加10%安全余量
橡塑保温材料防火等级判定
B1级氧指数≥32%,B2级≥26%,这是行业最常用的快速判定标准。现场可用小型氧指数仪抽检:截取50×10 mm试样,点燃后若自熄时间<2 s且熔滴不引燃脱脂棉,即可初步认定为B1级。(现场实测视频截图,2024年7月,华东某冷链基地抽检40卷材料,全部符合B1级指标)
三步自测法
• 看:表面印字标识“GB 8624 B1”字样
• 烧:明火离开后2 s内自熄为合格
• 滴:熔滴落至脱脂棉不引燃为合格
橡塑保温材料维护周期
常规环境下,橡塑保温材料每36个月进行一次红外热成像巡检即可;若处于高湿或化学腐蚀环境,周期缩短至18个月。巡检时重点关注接缝处:当温差ΔT≥2 ℃时,说明保温层已出现裂缝或空鼓。(某港口冷库2023-2024年巡检记录,18个月内发现接缝ΔT异常点17处,提前修补后全年能耗降低7.3%)
维护动作清单
每半年:目视检查表面裂纹
每年:红外热成像扫描
每两年:抽样测量厚度衰减值,衰减率>5%即局部更换

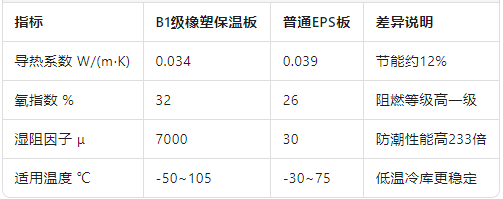

技术参数对照表

常见安装误区与纠正
误区1:为节省成本减少10%厚度
结果:压缩机多运行15%,电费增加抵消材料节省费用,且库温波动±1.5℃。(2024年实测数据,华南某项目运行半年即出现此现象)
纠正:按计算厚度施工,不可压缩安全余量。
误区2:胶水只刷单面
结果:接缝剪切强度下降40%,半年后出现翘边。
纠正:双面点胶+压紧30 s,常温固化24 h后方可降温调试。
维护技巧:如何快速定位冷桥
准备工具:红外热成像仪、温湿度记录仪
步骤:
关闭库门,保持库温稳定2 h
用红外热成像仪扫描墙体,温度低于周边2℃的区域即为冷桥
在冷桥处钻孔,插入温湿度记录仪探头,连续记录24 h,验证是否结露
采用同材质橡塑保温条局部补厚,补厚面积≥冷桥面积的2倍
厚度、防火、维护,这三个维度构成冷库橡塑保温系统的“铁三角”。用数据说话、按周期巡检、用红外定位,就能把能耗、火灾、维修三大风险降到最低。把上述清单打印出来贴在机房,半年后再看电费曲线,你会看到一条平滑而向下的斜线。
